Полный циклОбъект №97
ТОО «Aktobe Steklo»
Полный комплекс внешней инфраструктуры нового завода стеклотары: подстанция 110/10 кВ и ВЛ 110 кВ, железнодорожный подъездной путь, автодорога, газопровод и наружные сети канализации.

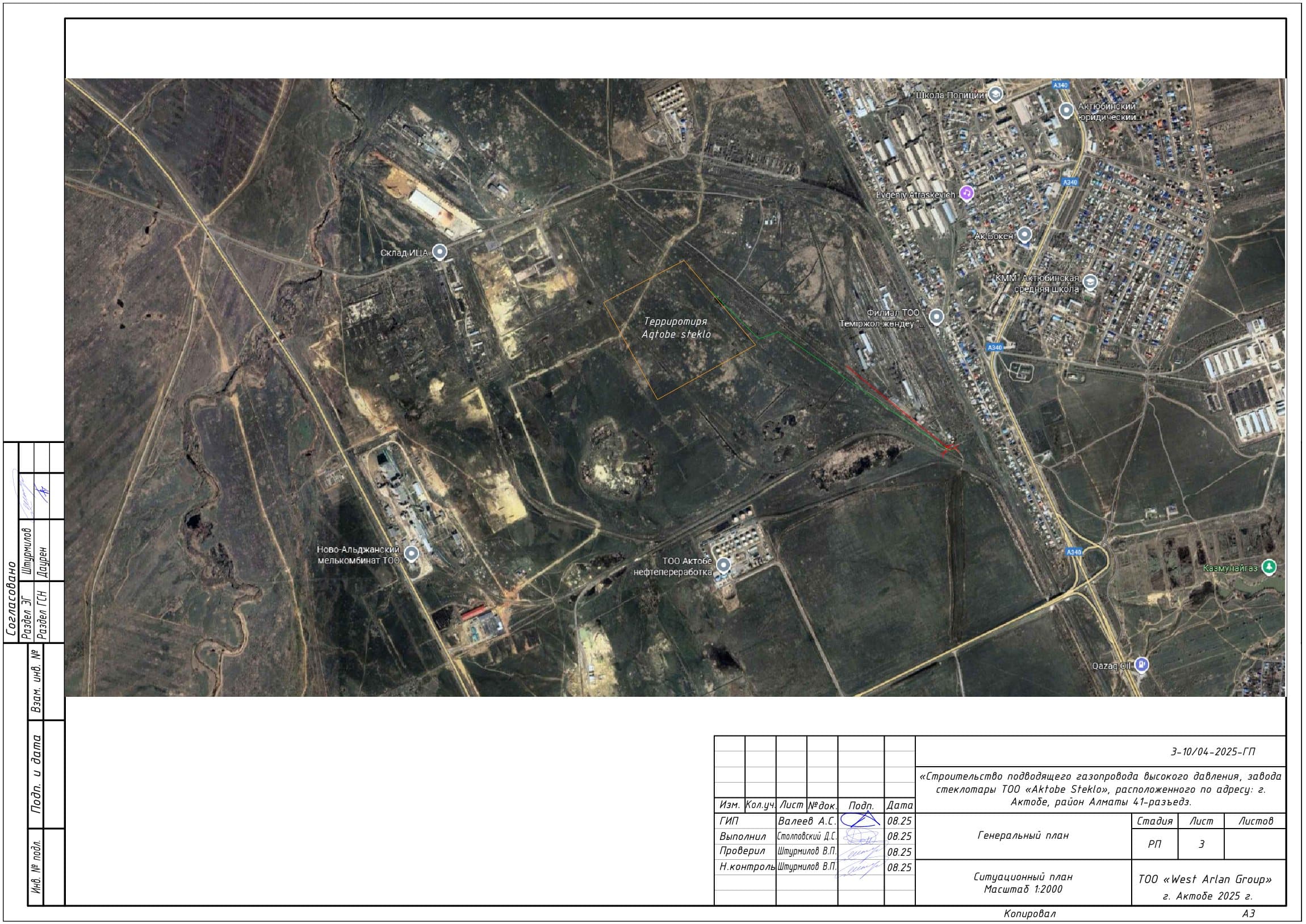

г. Актобе, район Алматы, 41-разъезд
2025 г.
Завершён
Состав выполненных работ

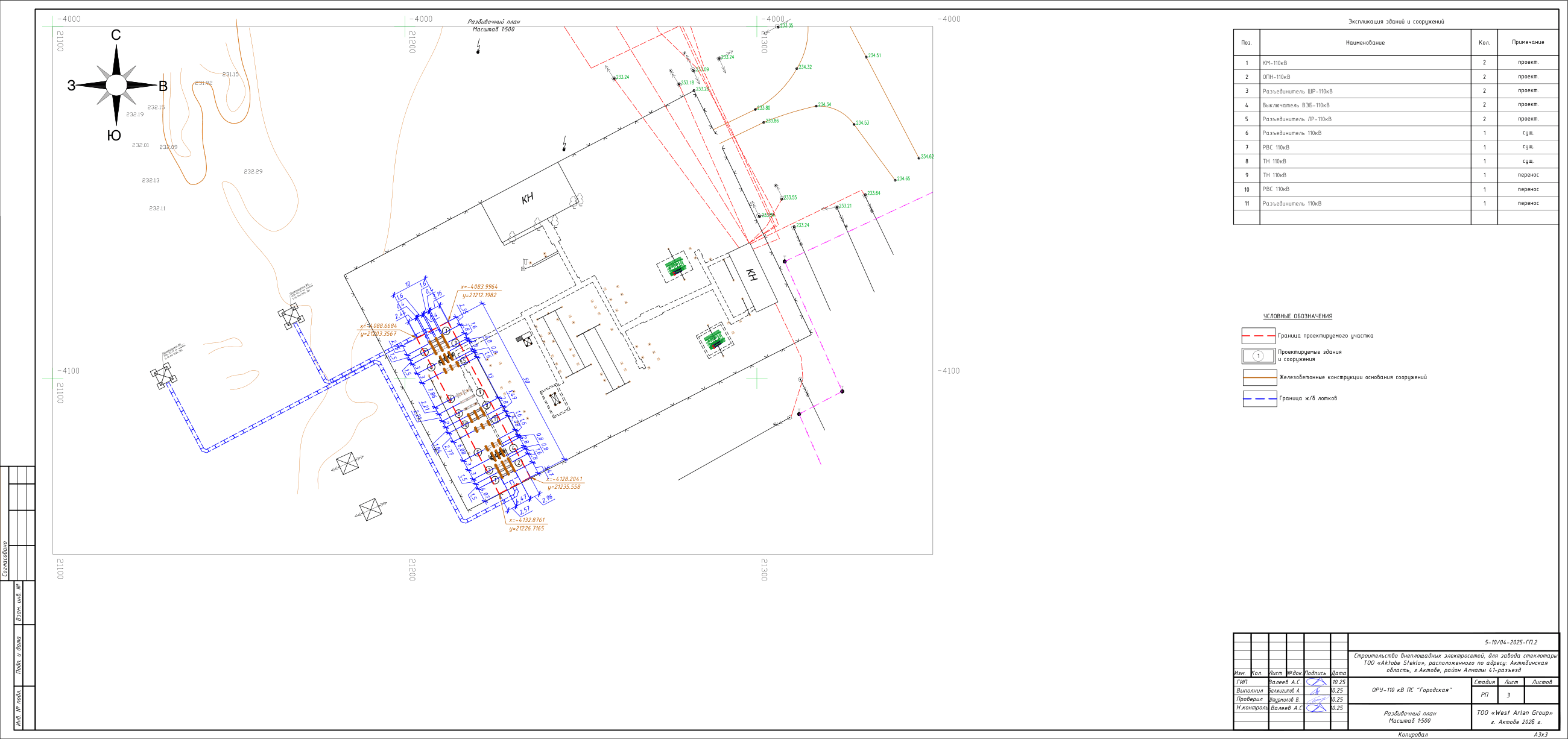

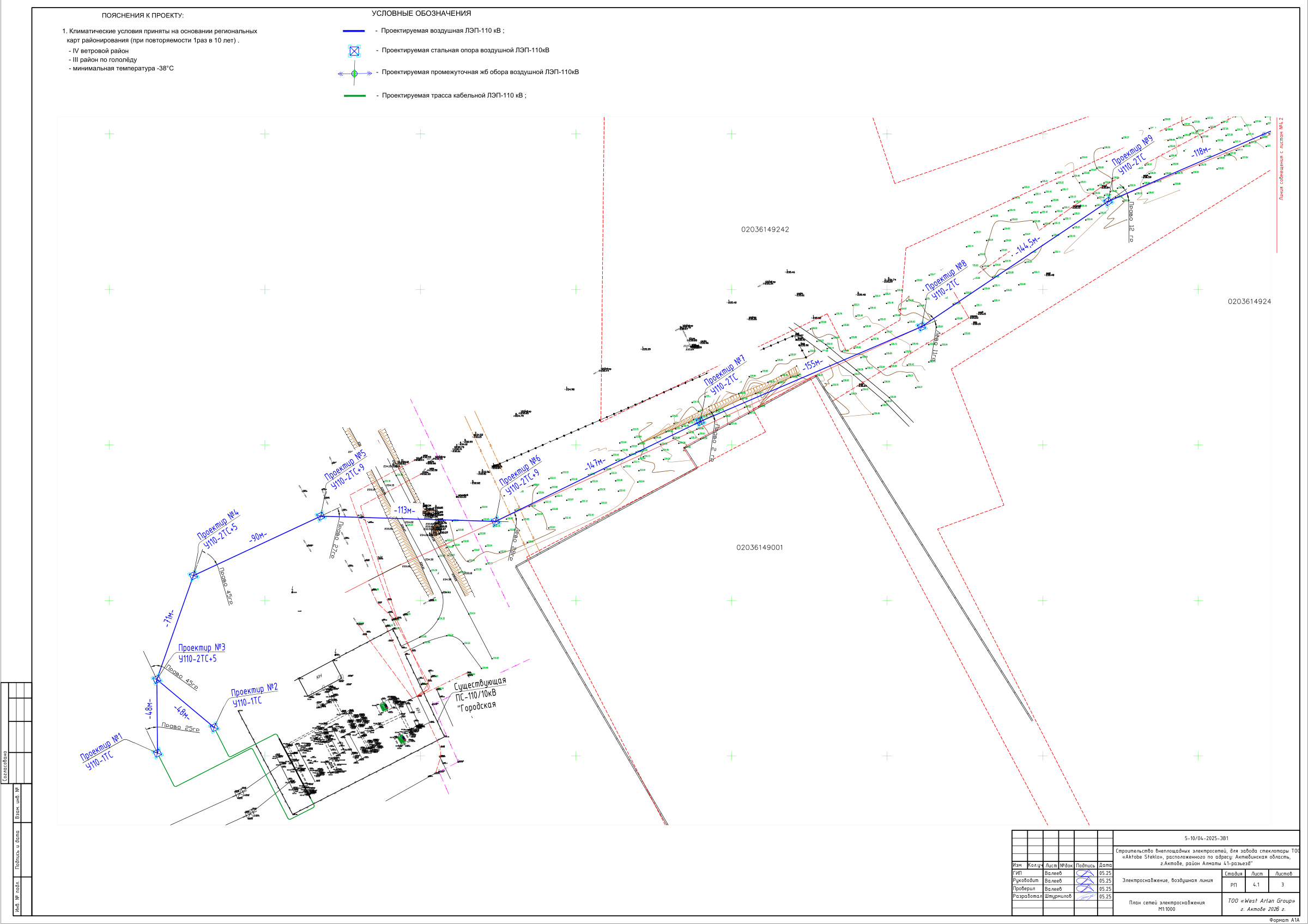

- Понижающая ПС 110/10 кВ и двухцепная ВЛ 110 кВ от ПС «Городская» · 12,6 МВА (2×6,3)
- Ж/д подъездной путь категории III-п — 1 442 м · примыкание к разъезду Алжан
- Путевое развитие разъезда Алжан · вытяжной путь в границах участка АО «НК «КТЖ»

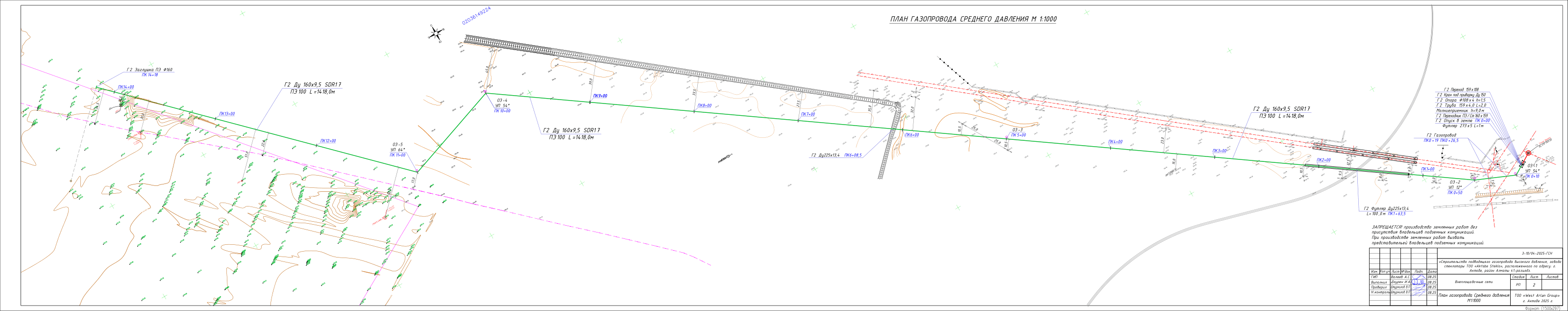

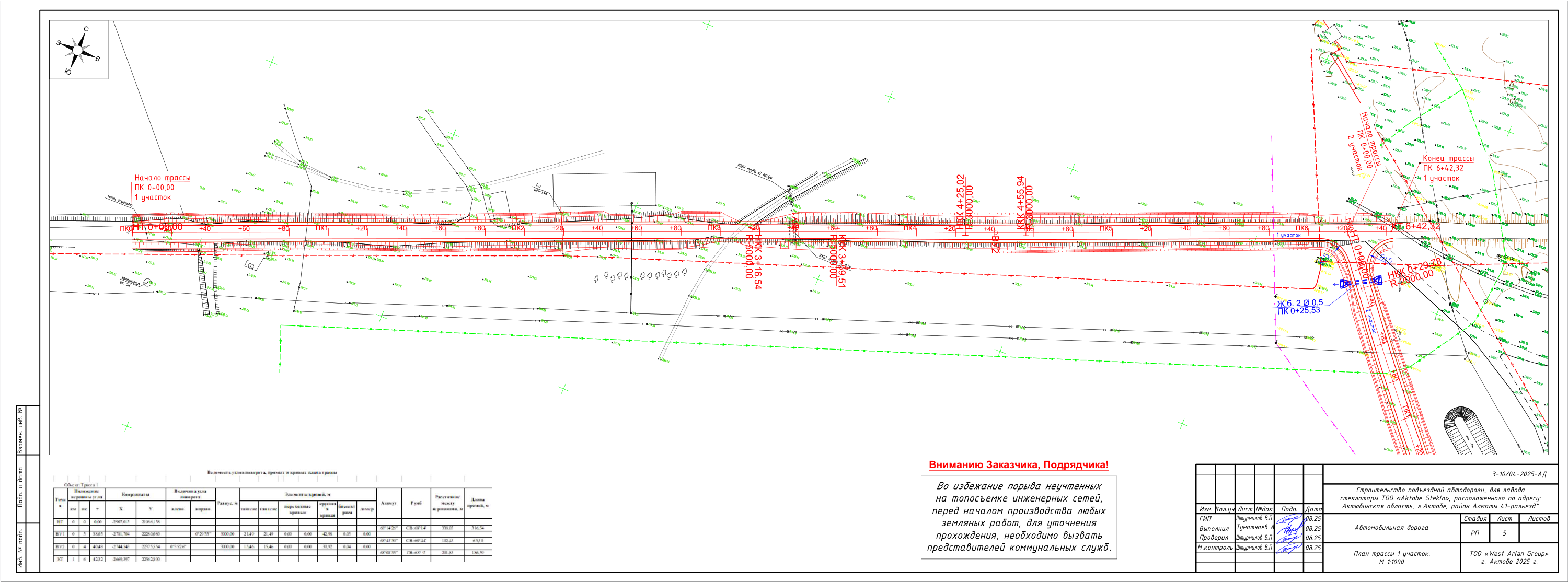

- Подъездная автодорога IV категории — 1 156 м

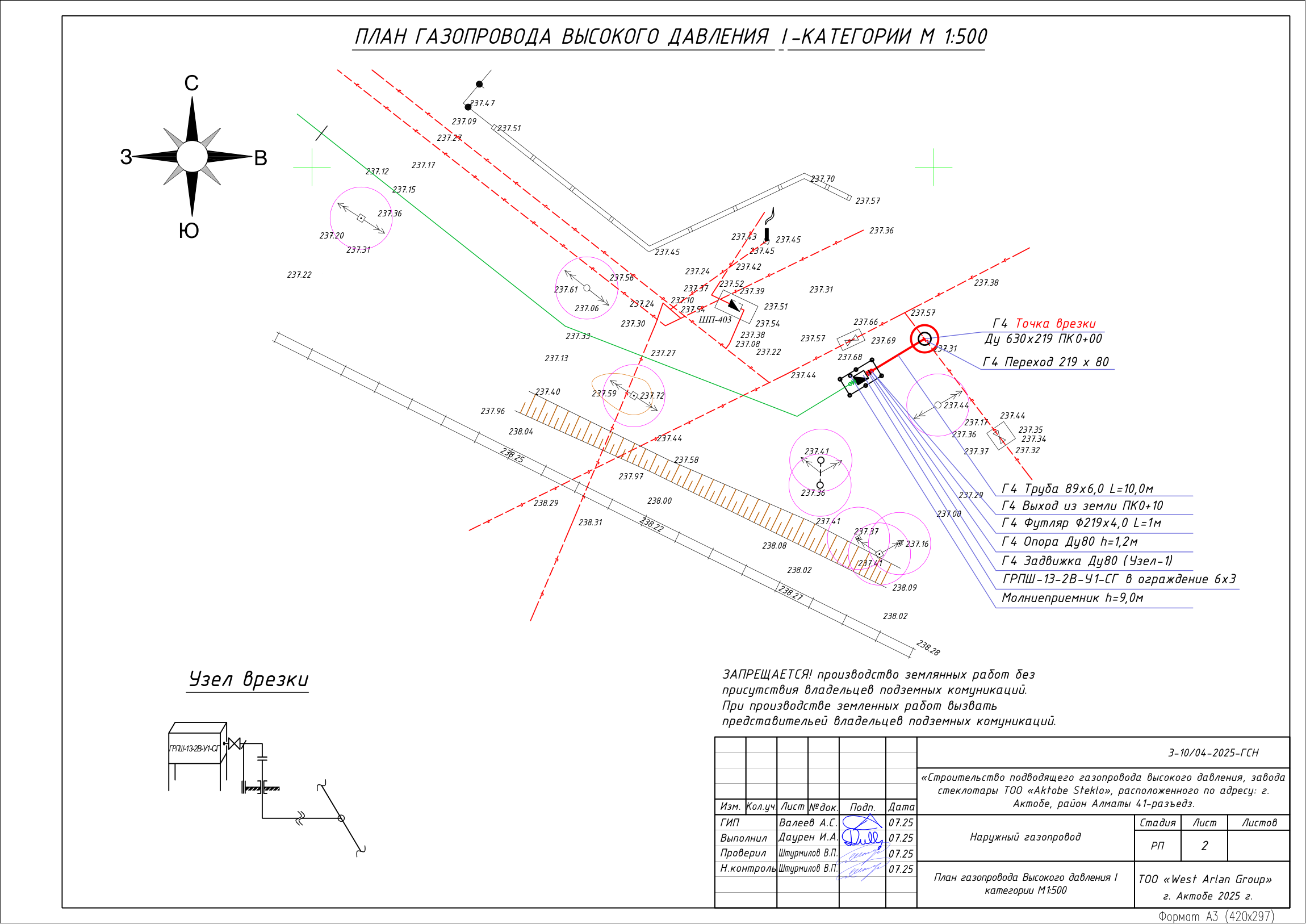

- Подводящий газопровод ВД и СД — 1 419 м, ПЭ 100

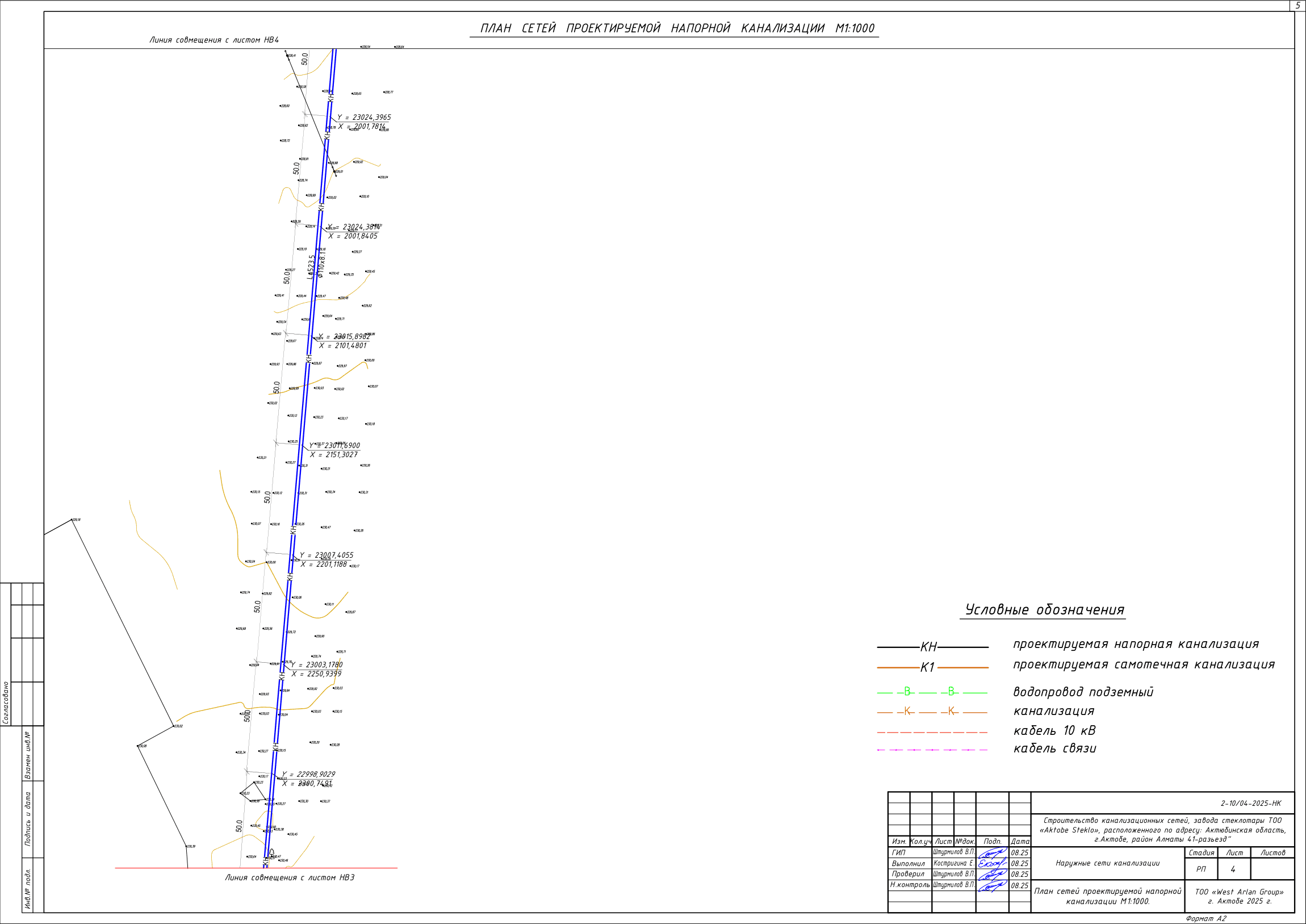

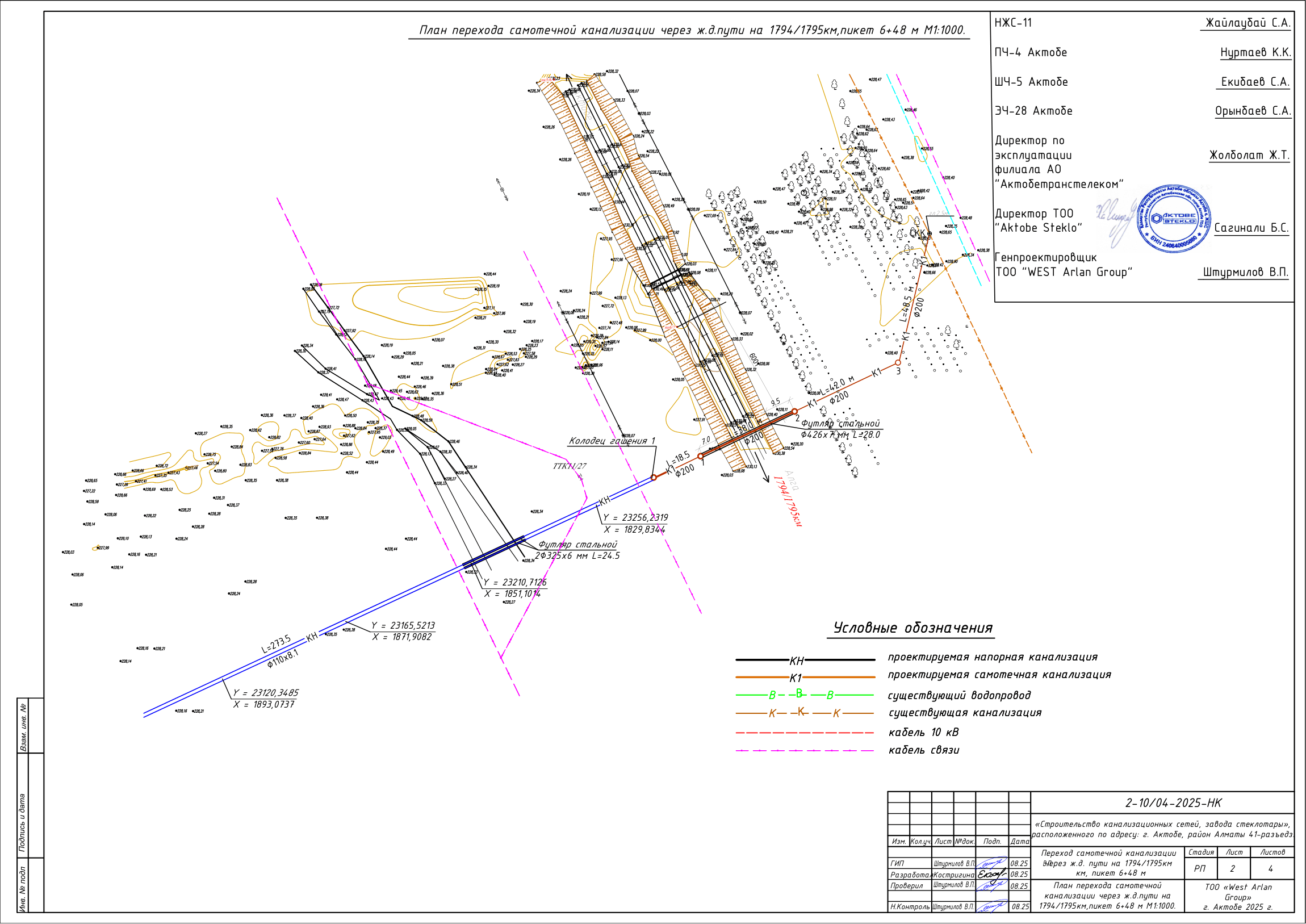

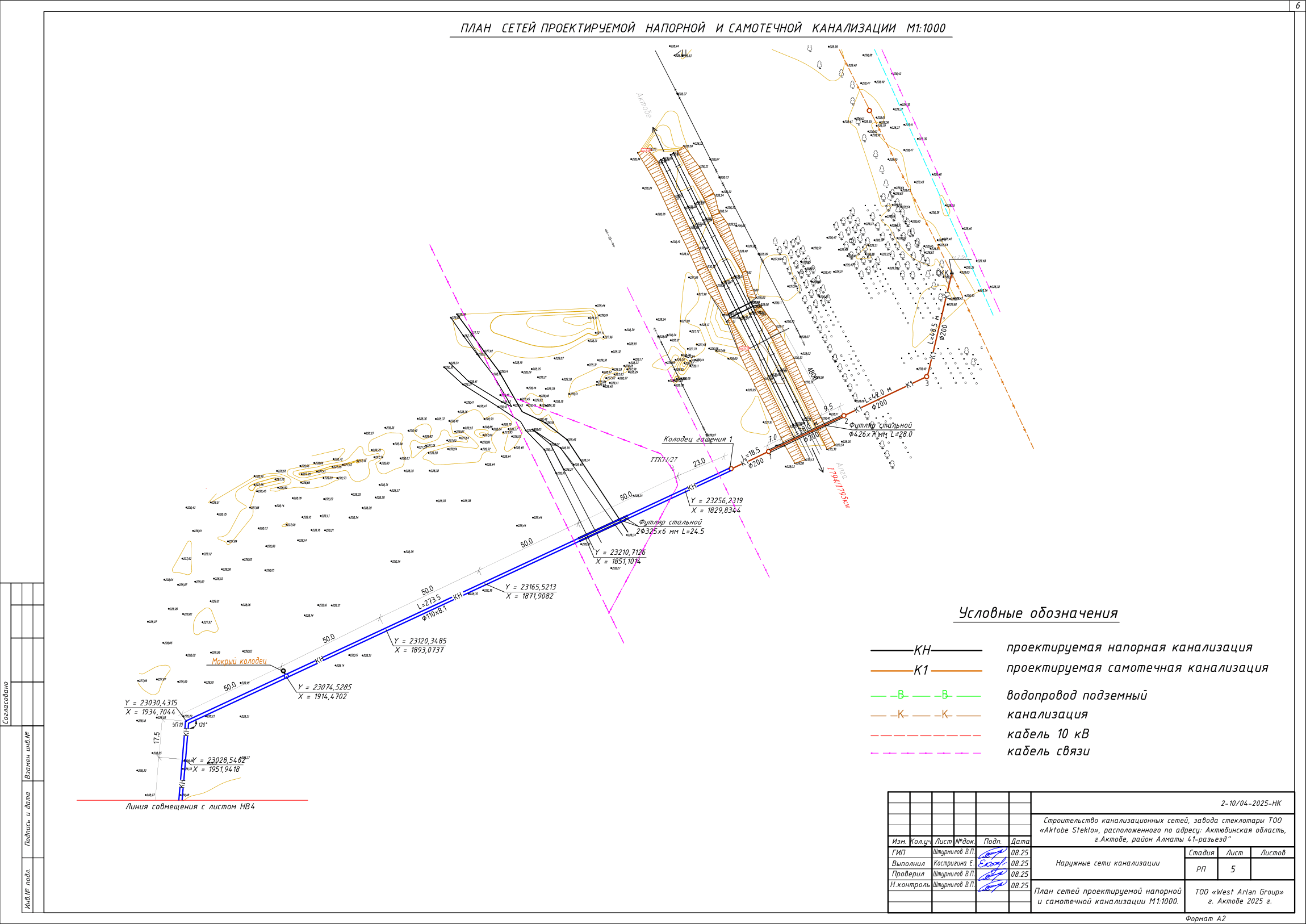

- Наружные сети канализации — 1 755 м · переход через магистральные пути
- Здание техника-механика разъезда · замена оборудования ЭЦ
- Заключения экспертизы 2025: ж/д 01-0505/25 · дорога ES-0194/25 · газ 04-0267/25 · канализация ES-0193/25
